榆林西左界:沥青拌和楼装置日记
宣布时间:2013-05-14     作者:文/图 薛菲       来源:路面公司      分享到:
拆装了几多次沥青拌和楼,又有谁认真去纪录过装置历程中的每一天?在榆林西左界与战友们一同度过榆靖养护项目4000沥青拌和楼装置的10个日夜里,拌和楼每天一点点地生长,许多瞬间令人难忘。在这里,我要把这些日子的经历纪录下来,与各人分享。
第一天?5月1日?晴????
早上8点钟,在靖边临时租赁园地,一台35吨吊车、四台平板车和多次协助我们装置拆卸的事情人员,全部准备就绪,总卖力人李宏晓召开了事情安排和宁静技术交底会�;岷�,陪同着一阵震耳欲聋的鞭炮声,沥青拌和楼调运事情开始。

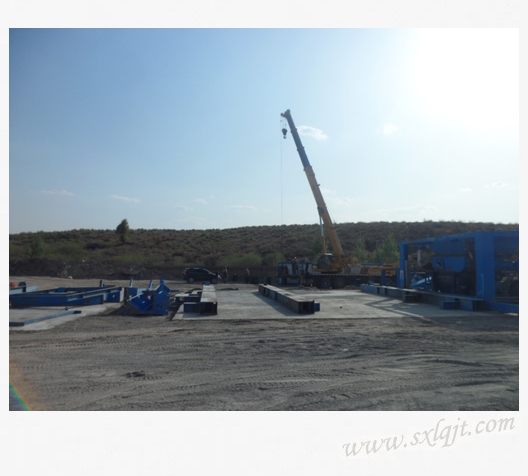

中午两点,四车拌和楼组件运抵榆林西左界拌和场,一台25吨吊车已经在现场待命�U站衫瞎嬖�,卸货之前,李宏晓召集所有装置人员进行事情分工安排,宁静技术交底是重中之重�;岷笮冻底爸檬虑榭�。下午六点,拌和楼底座支架已全部定位。
bevictor伟德官网·(中国)唯一官方网站
?
第二天?5月2日?晴
早晨六点半吃过早饭,灶房将熬好的绿豆汤装车,与装置工人一同进入现场。因陕北沙漠地区太阳狠毒,为制止中暑,后勤人员提前做好了预防事情。遗憾的是,今天因现场吊车只有一台,用来卸车就不可同时进行装置,总共卸了七车组件,装置进度只是将拌和楼支撑腿立了起来。
第三天?5月3日?晴
吃过早饭,场内来了两车组件,同志们立即组织卸车。八点时,我们欣喜地看到一辆平板拉着路面公司使用了20多年的废物——30吨大吊车进场了。同志们兴奋地说:“这下好了,两台吊车,一台卸车,一台装置,进度就快了,要不然还像昨天那样进度,那真是丢死人了。”

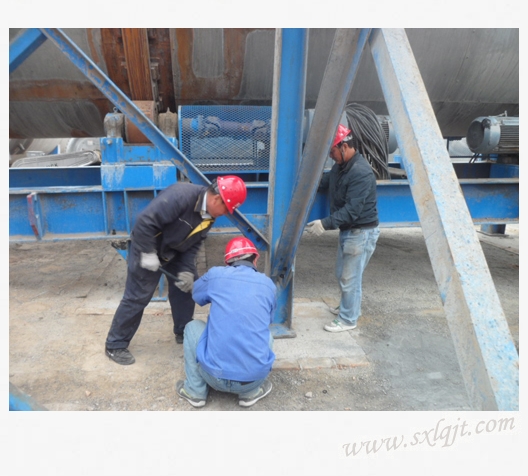

我不这样认为,卸车也是进度。今天的结果不错,卸了六车,并且都是大件,跟人比起来都是庞然大物,禁止易呀。到下午七点,拌和楼搅拌锅装置到位。装这个搅拌锅爆发了点波折,有一个支撑腿与搅拌锅连接螺栓孔对不上位,吊车提着拌锅,一部分人装载机端着用撬杠撬,另有一部分人用绳子在地上拉,用了约莫一个小时总算拿下。
bevictor伟德官网·(中国)唯一官方网站
?
第四天?5月4日?晴
今天再来八车,拌和楼组件就全部调运完毕。早上七点来了四车,预计中午剩下四车就全部运完,这样就可以完全投入到装置阶段了。

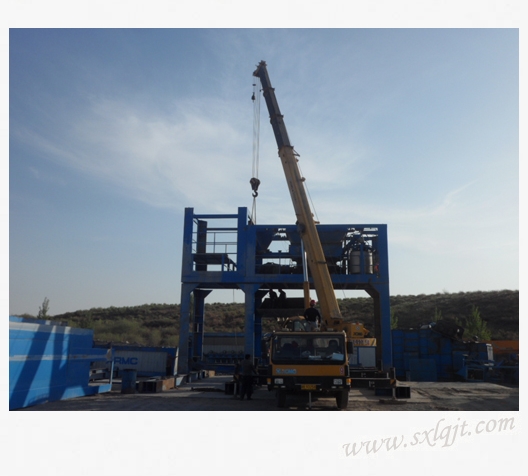

上午还在设想装置进度,下午却传来消息说吊车油管爆裂了。我赶忙跑到现场一看,确实是我们的老废物30吨吊车液压油管破了,还好八车组件已全部卸完。下午一部分人抢修吊车,另一部分人对已定位的组件进行螺丝牢固。
另有就是配电房也已盖好,配电柜可以就位了。
第五天?5月5日?阴大风
早晓风比较大,拌和园地处毛乌素沙漠地带,只要起大风,随处是沙尘弥漫�?悸堑桨韬吐プ爸靡鸦窘敫呖兆饕�,大风天气进行高空作业保存宁静隐患,今天的事情全部改为地面作业。先是将两个沥青罐吊到提前预制好的底座上,牢固到位;下来划分对干燥筒、除尘器的支撑腿进行定位装置;最后对制品料仓和热料仓进行拼接。
bevictor伟德官网·(中国)唯一官方网站
?
一阵风吹过,不夸张地形容,现场干活的人都成了泥娃娃,夸张一点那就是戎马俑。为了让各人少吃点沙子,现场安排了专人洒水灭尘,虽然不可完全消除沙尘,但照旧能减少一些沙袭。
第六天?5月6日?小雨转阴
滴滴答答的小雨,不影响正常事情,就是爬高空时担心脚底打滑,进入现场各人相互提醒一定要注意脚底踩稳,宁静第一。

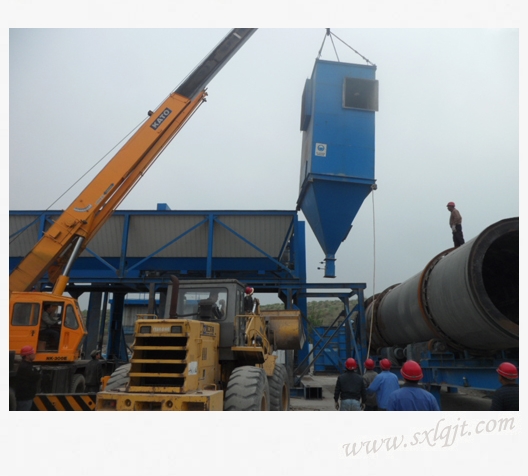

有了昨天的制品料仓和热料仓拼接基础,今天就直接将制品料仓下体和热料仓下体吊装定位了。装置除尘器感受就像孩子们玩套圈圈一样,吊车吊着除尘器缓慢地升上高空,然后要将除尘器准确地放入支架框内,这也是考验吊车司机的时刻了。不过关于我们的30吨吊车司机来说,这已经是家常便饭,对这些装置技巧他已经很熟悉了。装置干燥筒比起除尘器相对要容易点,可是究竟体积太大,放稳干燥筒后还要装置筒口两侧的舱门。这些办法完成,今天的计划也就顺利完成了。
bevictor伟德官网·(中国)唯一官方网站
?
第七天?5月7日?阴

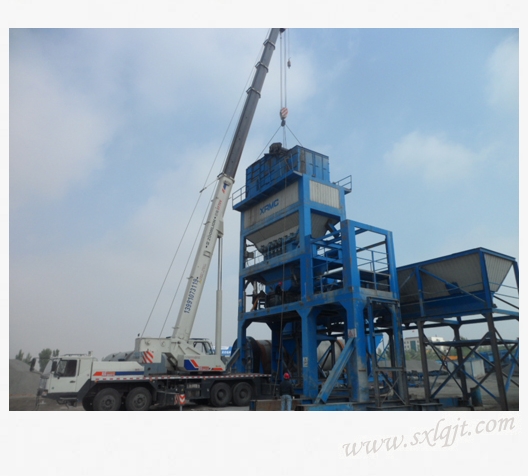

今天可是个好日子,用拌和楼术语来说就是主楼封顶,意味着拌和楼的主要部件将要装置到位,剩下的事情就是油管路和电路的细活了。

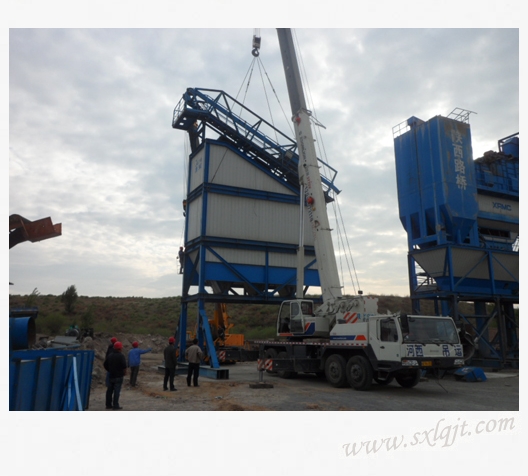

今天的任务比较重,要想主楼封顶那就得一鼓作气,我们请来了70吨的大吊车。先是将拌和楼最高的热料仓上体和振动筛牢固到位�?醋诺醣凵鸬�20多米高度作业,一种莫名的成绩感从我们每个人的心底里簇拥而出。
bevictor伟德官网·(中国)唯一官方网站
?
在倒运骨料提升机时,出了点小插曲,由于园地路面崎岖不平,再加上提升机超长,车头从高处走到低处时,车尾恰好位于地面高处,提升机的尾部蹭到了地面,幸亏发明实时立即停车,才没有造成电机部位损坏。吊车重新将提升机提起,将其垫高后拉到装置部位,两辆吊车配合,先将提升机从板车上卸下,70吨吊车伸长大臂,将升降机立起装置到除尘箱侧面。
昨天还夸装置除尘箱难度大,今天可让我又开了眼了。要把两个并列的螺旋粉罐装置到支架框内,可真是不知道该怎么形容。无法借助任何外力,只能眼巴巴地望着吊车左摆右摆地放入框内,放第一个粉罐还比较容易,第二个就难了,就差那么一点粉罐箱卡住进不去,因空间狭小,装置人员无法站立操作,只能挤在狭小的缝槽内装置,又使不上劲,这时候就需要经验和技巧了。听到有人大叫把导链扔上来,我一看是我们的刘雪峰,他是修理工身世,现在是3000型拌和楼的操作工,装置拌和楼可以说是身经百战,导链装上以后,很快第二个粉罐就进去了�?杉墒裁词虑槎家筛�,不可硬干、蛮干,如果这次没有经验富厚的师傅指点,那可就要费老劲了。
制品料仓上体装置比较快,在地面提前将上体的部件全部拼接好,吊车吊起直接对孔牢固螺丝,另外一个吊车吊着挂蓝,事情人员站在挂蓝内,拧紧螺丝。
bevictor伟德官网·(中国)唯一官方网站?
最后是除尘箱上体的装置,上体与除尘箱连接不是靠螺丝牢固,而是通过密封条连接,首先在除尘箱外貌用密封胶将密封条牢固,然后将上体对边落上,不可有漏洞,必须得密封好,不可有漏气现象,不然就无法抵达除尘效果。
第八天?5月8日?阴转雨
昨天主楼封顶了,今天可以喘口气了,但丝绝不可泄气,后边的事情还许多,危险性降低了,但技术活增加了。
早晨将四个沥青罐和一个柴油罐吊装定位。定位好定,但罐的管道装起来就麻烦了,每一道管口都必须清理洁净,以便管口连接时密封胶和垫子能很好地连接,事情运转时不漏油,干这些细活就比较耗时耗力了。
装完沥青罐就可以定位冷料仓了,六个冷料仓提前拼接好,直接牢固在预制好的底座上,将冷料仓下方输送带和支架装置到位,冷料仓装置到位就可以用砖来砌上料台,上料台砌好后还需进行混凝土硬化。
还不到十一点,老天变脸了,一瞬间乌云密布,狂风暴雨直奔而来,现场被迫停工,只能等雨停了,下午的时间算是泡汤了,什么也干不了了。
第九天?5月9日?多云
从冷料仓输送出来的冷料要通过输送机送到干燥仓内进行烘干、除尘,怎么进入就需要今天装置的斜皮带输送机了。输送机上方装有烟道,烟道和引风机通过除尘设备抵达除尘效果,事情原理我不是很懂,但基本运行原理应该就是这样。
第十天?5月10日?晴
截止今天,拌和楼的全部组件装置到位,包括扶梯、管道等种种附件,我的装置日记也就写到这儿了。接下来是电路的连接,需要专业人员对着电路图一道一道地连接;拌和楼的每道电路与配电柜的连接;配电柜与1250千伏变压器的连接;变压器与高压线路的连接等,这些事情都在紧张地进行中。今天,供电站的事情人员进场架设高压电路,预计两天之内高压线路就可以架好,等拌和楼的电路全部连接好,就可以调试试拌了。
短短十天,我和参战的事情人员一起,亲历了每一天的事情,看到同事们不辞辛劳、尽心尽责的事情态度,我想说:你们是庆幸的!请记着他们的名字:朱安科、刘雪峰、杨岑岭、牛荣军、米锋、白亚军。
?
